爬模的工艺流程和施工要点

编辑:北京凌鹰   浏览:2775   添加时间:2018-07-11 10:45:17

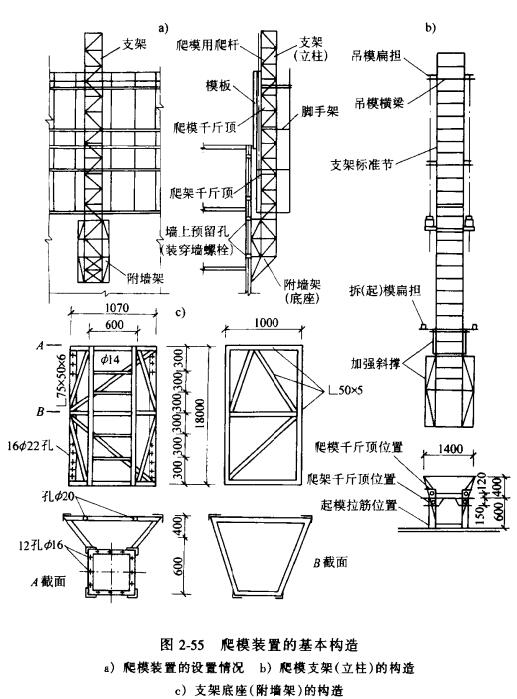

爬模工艺的一般流程示于图2-56中。其施工要点和注意事项有:

①根据工程情况和施工要求,安排好墙体和楼板两条施工流水线的交叉与配合;

②爬模装置的安装顺序为:底座一支架(立柱)一爬升设备一大模板;

③底座安装时应光临时固定部分穿墙螺栓,校正标高后,才能固定全部穿墙螺栓。立柱应先在地面上(好有可移动的组装平台)组装好,吊起就位并校正好垂直度后,固定其与底座连接的全部螺栓;

④模板就位后也先作临时固定,校正后方可正式固定。所有穿墙螺栓均应由外向内穿人,在内模紧固;

⑤每个爬升单元在正式爬升前,应先拆除其与相邻大模板及脚手架间的连接杆件,使各爬升单元之间分离。收紧悬吊模板或支架的钢丝绳后,拆除大模板或支架的穿墙螺栓,调整好大模板或支架的重心,使其保持垂直,避免爬升时发生晃动和扭转;

⑥爬升时应稳起、稳升、稳落,避免出现摆动和碰撞。遇到卡阻时应立即停下,待排除故障后,方可继续爬升。每个单元的爬升均应在一个工作班内完成,爬升完毕后及时予以固定;

⑦爬升时,承载穿墙螺栓处混凝土强度应达到10MPa以上;

⑧每爬升一次,都要全数检查穿墙螺栓,用扭力扳手测其扭矩,确保符合40—50N·m;

⑨每个爬升单元完成爬升后,应随即恢复其与相邻爬升单元的连接,以保证爬模固定后的整体性;

⑩爬模装置的拆除后采用塔吊或在屋面上另设合适的起重设备,拆除的顺序和安装顺序相反。
